——西康、西十高鐵商洛段330千伏供電工程建管綜述

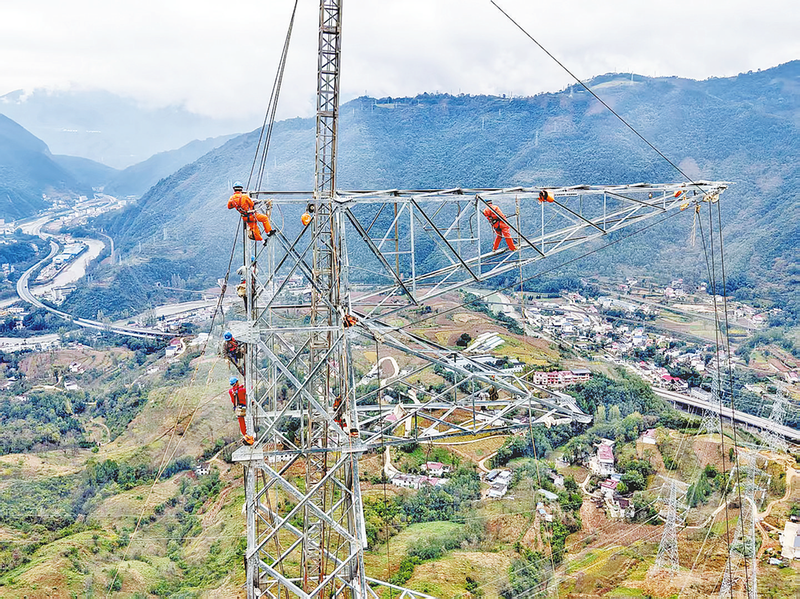

△10月25日,西康高鐵商洛段330千伏供電工程柞水—金柞330千伏線路π接入鎮安變開展鐵塔組立施工。

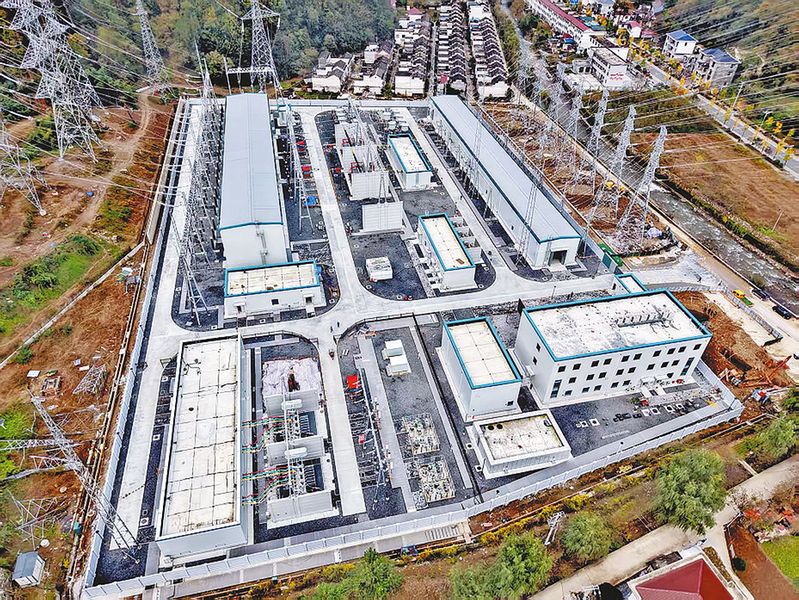

?11月4日,西康高鐵商洛段330千伏供電工程栗鄉330千伏變電站投運。
本報通訊員 霍 怡
11月23日深夜2時22分,隨著省調最后一步調令的執行完成,330千伏天竺變、3S2524香竺線、31620鶴竺線及兩側設備正式帶負荷試運行,天竺山330千伏變電站正式投入運行。這也是繼11月4日330千伏栗鄉變投運20天后,商洛供電公司投運的第二座330千伏變電站,標志著西康、西十高鐵商洛段330千伏供電工程取得階段性勝利。
西康、西十高鐵是國家重點鐵路建設項目,是國家中長期鐵路網規劃的重要組成部分,對促進西安、商洛、安康、武漢、重慶等區域經濟聯動發展,加快完善國家高速鐵路網布局,提升陜西省在全國鐵路網中的樞紐地位具有重要意義。
由商洛供電公司建管的西康、西十高鐵商洛段330千伏供電工程分別于2023年9月、2024年3月開工。兩項工程共組立鐵塔788基,展放導線392公里,新建330千伏變電站1座、330千伏開關站1座、110千伏變電站1座。工程涉及鎮安、柞水、山陽、商州、丹鳳、商南5縣1區17個鎮(街道)151戶房屋拆遷工作。其間,停電跨越包茂、滬陜高速9次、鐵路2次,創公司主網基建同時期高風險作業同步開展數量、電壓等級、工程地域涉及縣區、施工難度及參建隊伍數量5項之最。
工程前期,商洛供電公司建立政企協作、屬地協調機制,積極聯系市、縣政府召開工程協調會,深化建設工作領導小組機制,推動解決工程前期及建設過程中存在的難點、堵點,為工程順利建設營造了良好外部環境。不定期組織召開重點工程電網建設推進會議,分區域、分工程落實縣公司屬地協調責任人,明確重要輸變電工程前期工作的屬地責任主體、目標任務和時限要求。在市、縣區政府的大力支持和6家縣、區公司的齊心努力下,完成栗鄉330千伏新建變電站、天竺山330千伏開關站共計60191平方米土地征收工作,按期取得西十高鐵天竺山開關站、西康高鐵栗鄉變不動產登記證及線路工程占林省級批復文件。
工程建設中,商洛供電公司建設部創新“一圖四表+問題清單”管理模式,推進工程規范化管理。以“四率合一”指標為抓手常態化監測投資完成情況,指導計劃科學執行,提升投資完成質效。實施重點工程領導包抓機制,重點抓外部建設協調、內部橫向協調,破解難點堵點。以“問題清單”為抓手,推進工程規范化管理。建立“工程問題清單”利用周例會通報機制。嚴格落實建設進度內控計劃,加大施工堵點難點問題協調解決力度,督促施工單位加大人員、裝備等投入,及時開展工程進度糾偏。
2025年5月至7月,西康、西十高鐵供電工程先后順利完成跨越包茂、滬陜高速多項二級風險作業。跨越工作需同時跨越高速及110千伏帶電線路,既要確保高速公路車輛正常通行,又要保障帶電線路安全運行,技術難度和安全風險均屬行業頂尖,堪稱電力建設的“硬骨頭”工程。
為確保跨越工作安全、順利、高效進行,跨越施工前,商洛供電公司建設部組織運行單位、各參建單位多次實地勘察,研判現場跨越安全技術條件,商討確定施工計劃和專項施工方案,創新采用施工工藝。同時,積極與交管部門密切溝通,科學安排施工時段。
跨越施工期間,商洛供電公司積極落實專項施工方案各項安全、技術、組織措施,嚴格審查現場人員、機械、設備準入及措施布置情況,確保各項安全、技術、組織措施落實到位。同時,努力克服雷雨天氣、高速車流激增等考驗,在高速公路等跨越點設置專責監護,加強安全管控監督,對跨越區段進行全程監護,有效保障該項跨越高速公路架線高風險作業安全高效完成。
經過618天的艱苦奮戰,商洛供電公司各部門、各專業緊密配合,以“說了就干,干就干好”為作風引領,克服了2024年商洛暴雨、2025年連續秋雨和降溫冰雪等不利影響,截至11月28日,已接續投運栗鄉變、天竺變兩個330千伏變電站,完成栗鄉變栗坪Ⅰ、Ⅱ線投運工作。該工程竣工后,將進一步完善商洛地區330千伏網架結構,促進能源開發,保障陜南地區電力可靠供應,為區域能源保供與經濟發展注入強勁動力。
